Реконструкция подстанции «Караганда» продолжается

В рамках инвестиционной программы ТОО «Қарағанды Жарық» проводится поэтапная модернизация подстанции «Караганда». Срок реализации проекта — с 2023 по 2027 год.

Что уже сделано:
- выполнена планировка территории подстанции на ОРУ-110 кВ;
- построено новое здание ЗРУ-6 кВ;

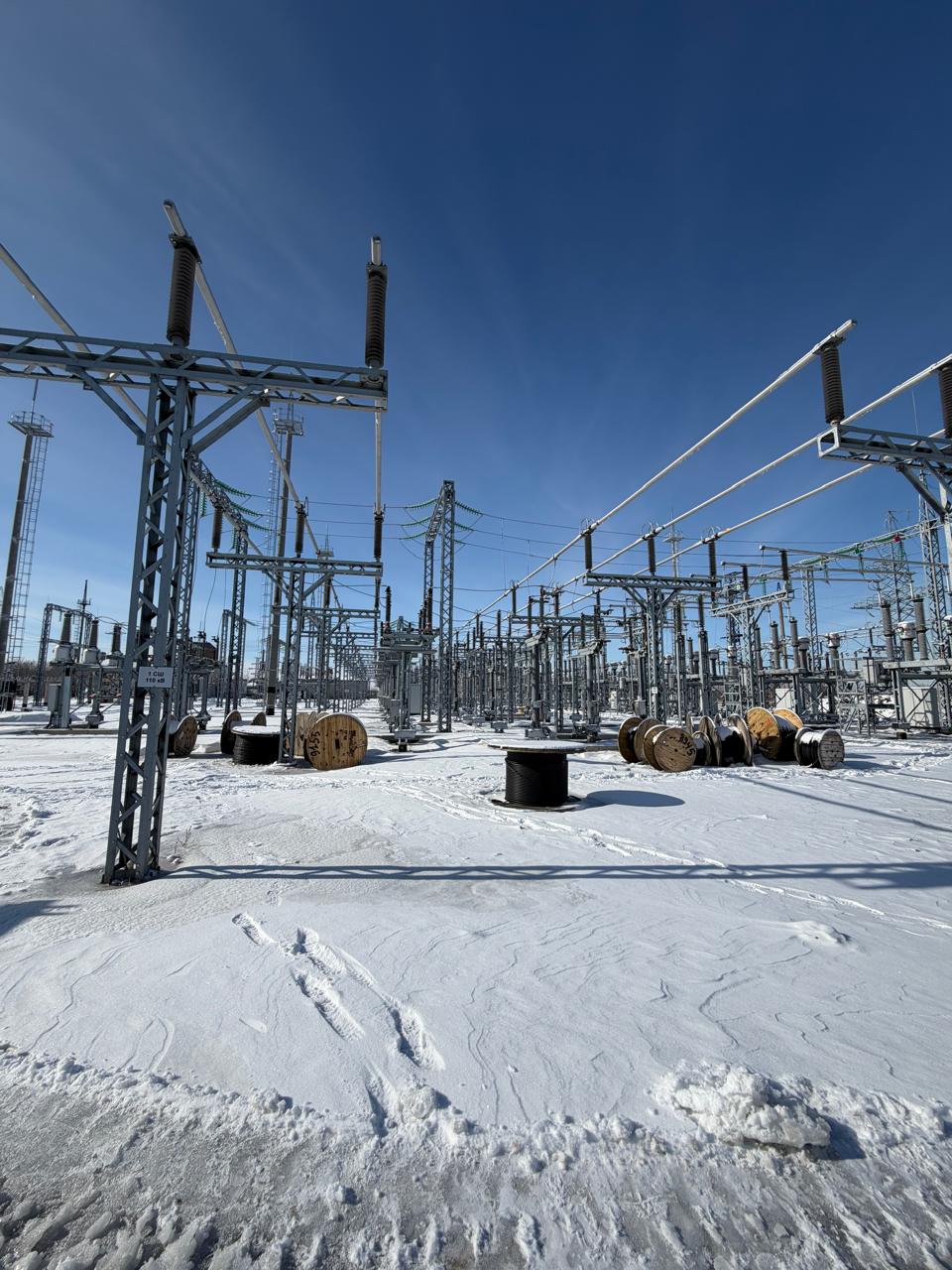

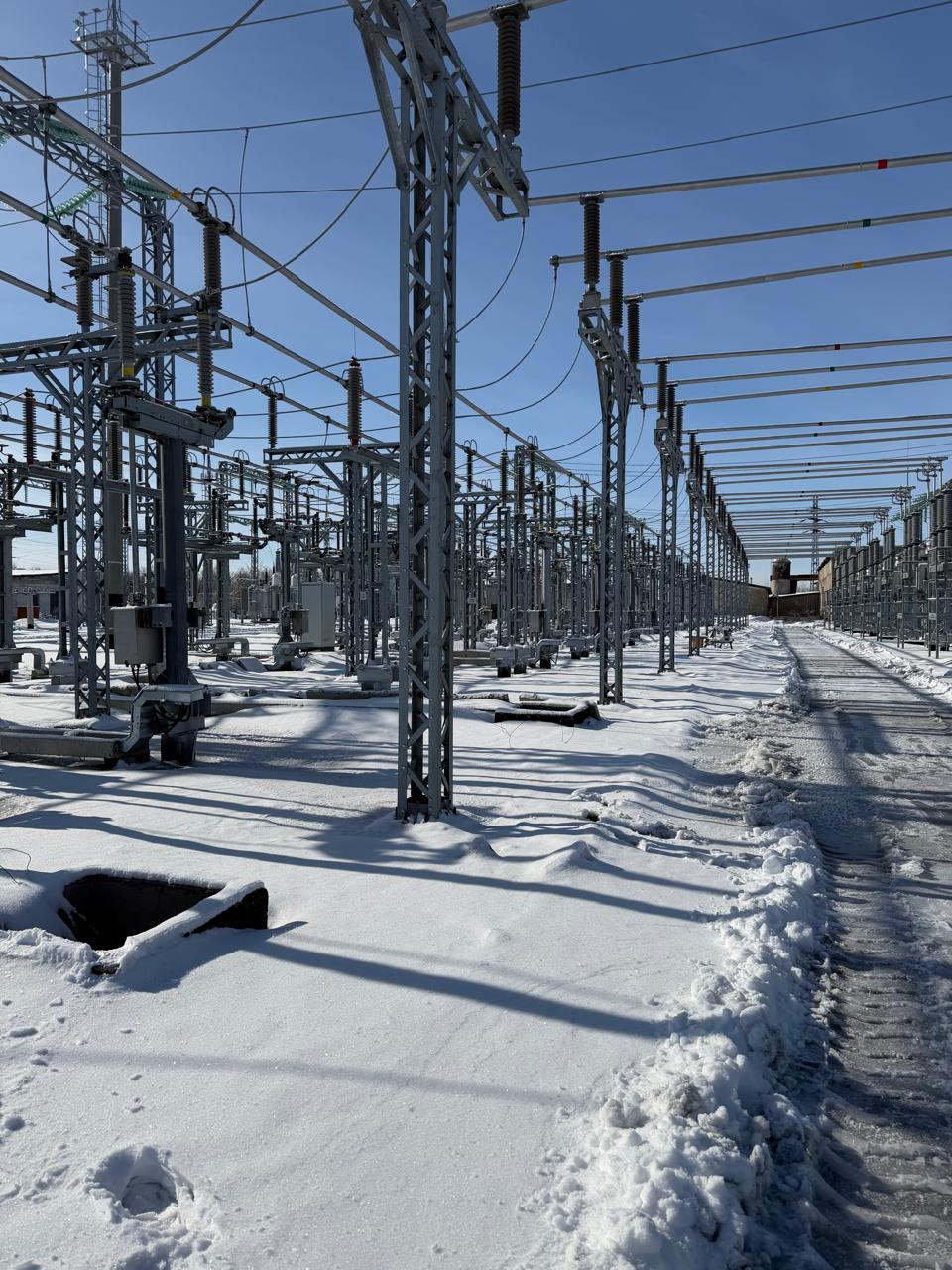

- проведены работы по реконструкции ОРУ-110 кВ;
- смонтирован современный трансформатор 110/35/6 кВ производства CHINT.

Что происходит сейчас:

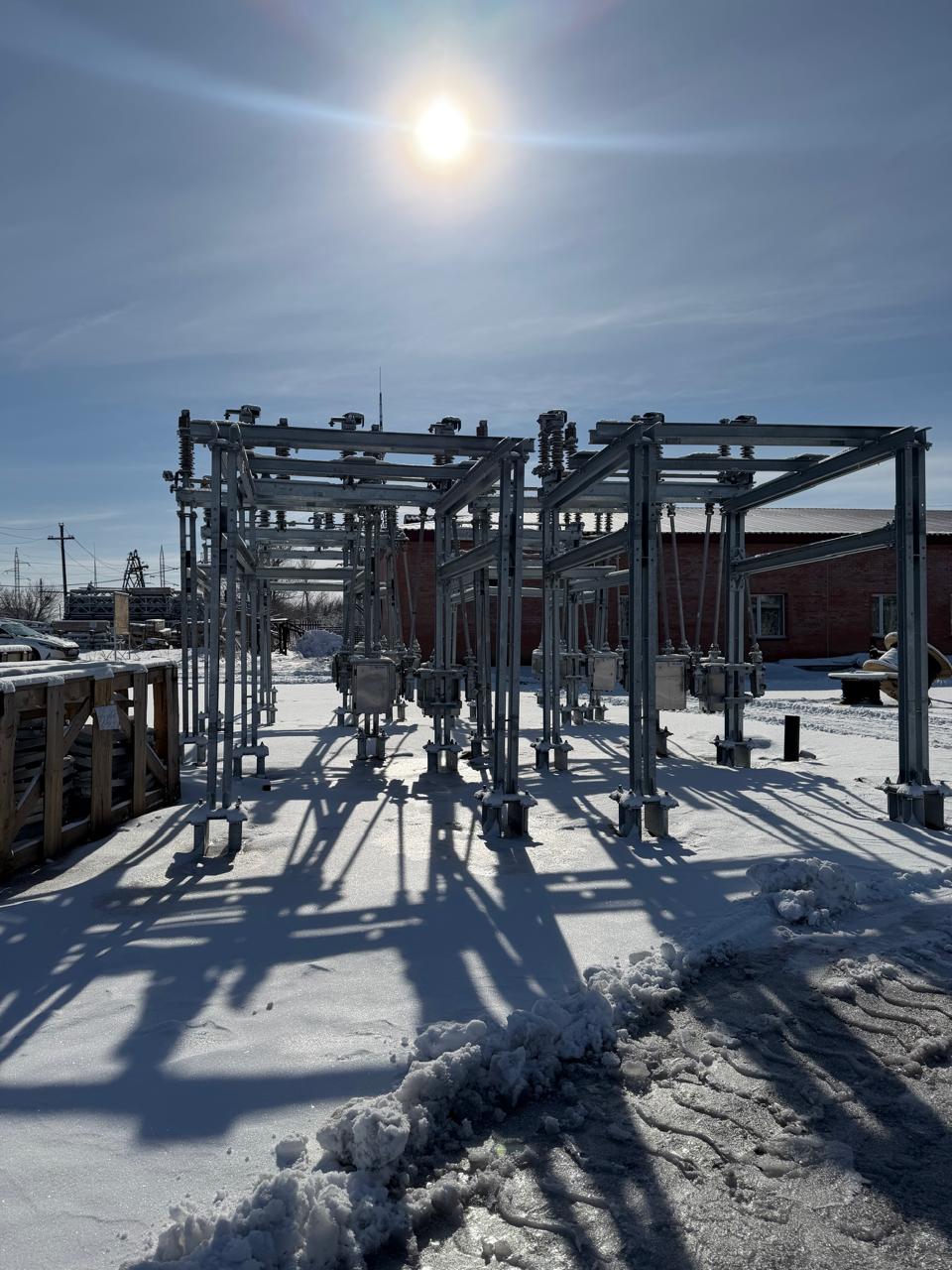

Продолжаются работы по реконструкции ОРУ-35 кВ.

Планы на 2026 год:
Перевод потребителей из старого здания ЗРУ-6 кВ в новое.

Модернизация подстанции позволит повысить надежность и качество электроснабжения для жителей Караганды ⚡
